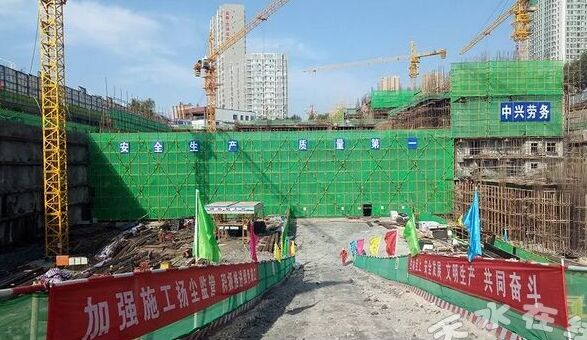

9月22日至24日,中秋假期,秦州·景園城工程人員堅守崗位,持續奮戰,加班加點趕工期、創進度,爭創“飛天獎”。


1、1#樓(5.38m~10.78m)正二層,剪力墻、柱、模板現已安裝、加固、校正完畢,預計9月28日砼澆筑。


2、2#樓(-6.68m~-0.020m)西單元,所有墻、柱、模板安裝加固完畢;正在綁扎板鋼筋,預計9月27日澆筑砼。 2#樓(-0.020m~-5.38m)東單元正一層,剪力墻、柱、鋼筋綁扎,架體搭設。

3、3#樓(-19.82m~-13.22m),剪力墻、柱、綁扎鋼筋現已完畢,正在安裝模板,搭設架體。

4、商業部分:
<1> ((①-⑧)軸/(Ⓐ~Ⓗ))軸,-0.020m已封頂;下沉式廣場樓梯間正在綁扎鋼筋,模板正在安裝。
<2> ((⑩-⑮)軸/(Ⓐ~Ⓗ))軸,-6.62m負一層,澆筑混凝土;
